地熱地球物理勘查技術規范中的工作內容與要求

一、技術設計
任務:根據地熱資源勘查項目的任務目標,以及工區地質特點、地球物理資料情況,確定項目實施的具體技術路線及選用的地球物理方法技術,明確地球物理方法技術工作內容、工作量,說明預期的工作成果及經費預算等。編寫項目技術設計書,設計書編寫提綱及附圖附表要求參考附錄 A。

設計準備
1 資料分析
對收集到的工區以及周邊地區已有的各種比例尺、各種方法的地球物理勘查資料(包括原始數據采集方法及其測量精度、資料處理解釋采用的方法、處理解釋中間結果及最終成果圖、物性資料等)進行分析,了解并掌握已有地球物理工作程度、存在的問題。
2 現場踏勘
到工區進行踏勘,現場了解地表地質特征、氣候氣象條件、交通條件、工農業生產、居民點分布、地表水系、溫泉分布等情況。在工區內開展有關地球物理方法的有效性試驗工作,研究方法實施的可行性,確定地球物理數據觀測的最佳技術參數,包括測網/測線布設、工期、人員、設備和車輛配置等。

設計內容
技術設計主要內容包括:
a) 地球物理勘查工作的地質任務;b) 工區位置、范圍;c) 地球物理勘查工作方法、工作內容、工作量、試驗方案;d) 測網、測線,初步技術參數,數據采集精度指標;e) 數據處理、資料解釋的流程、內容,采用的方法,預期成果;f) 設備、組織保障措施、經費預算、施工期限與進度安排、HSE 管理等。

技術要求
地球物理勘查數據采集宜采用稀疏測網面積測量與高精度剖面測量相結合的工作方式。技術設計要求如下:
a) 測點設計:應避免在電磁干擾、人文干擾嚴重的地段布設電磁測深類方法,不在工業區、居民生活區和建筑物分布區布設地面磁法勘探工作;
b) 精度設計:根據探測目標的埋深以及可能的規模大小,設計地球物理勘查方法應達到的測量數據精度,并根據相應地球物理勘查方法標準,確定精度指標及質量檢查方式;

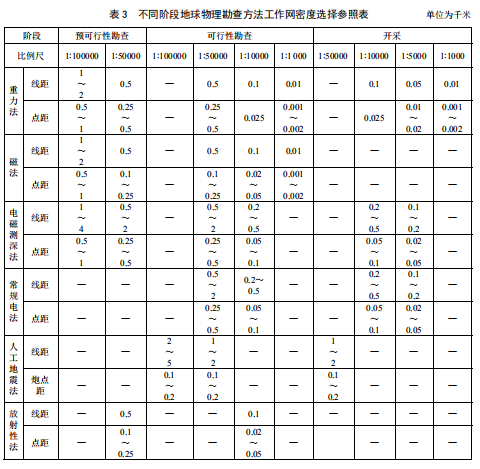

c) 測網、測線設計:設計的地球物理勘查工作范圍應大于地熱開發利用建設的范圍,并盡量規整、連片;測網密度應與工作比例尺相對應(參見表 3);測線應盡量垂直主要構造走向,精測剖面應通過已知鉆孔和擬定鉆孔;
d) 技術參數設計:根據資料分析和現場踏勘結果設計模型,通過對模型的理論計算以及現場試驗結果確定相關技術參數。例如,高精度重力勘探、地面磁法勘探工作點與地鐵、地下室、車庫、高樓等建筑物的距離;可控源音頻大地電磁測深(CSAMT)法在保證探測深度和信噪比條件下的遠區截止頻率、收發距;人工地震法的藥量、井深、偏移距等;
e) 物性工作設計:巖樣的采集與測量應覆蓋各個時期、各種巖性;
f) 測地工作設計:應符合相應的地球物理勘查方法標準的要求;
g) 所采用地球物理方法的勘查深度應大于擬鉆地熱井深度或預估勘查目標的深度,擬鉆地熱井的設計應依據不少于三種地球物理方法解釋成果,多種地球物理方法盡可能形成綜合剖面;
h) 地球物理方法實物工作量應滿足相應比例尺(參見表 3)及探測深度要求;后續涉及鉆探工作的應有異常驗證和再解釋的設計內容。
二、野外工作
工作內容:儀器設備準備、測網、測線布置、數據采集施工、數據整理、質量檢查與評價、施工總結報告編寫、野外驗收等。
技術要求:地球物理勘查數據采集野外施工,應符合下列技術要求:NB/T 10264—2019
a) 1:50000 及更小比例尺的重力勘探應符合 DZ/T 0004 的要求;   b) 大于 1:50000 比例尺的面積性重力勘探和剖面重力勘探應符合 DZ/T 0171 的要求;
c) 地面磁法勘探應符合 SY/T 5819 的要求;                         d) 航空磁法勘探應符合 DZ/T 0142 的要求;
e) 可控源音頻大地電磁法勘探應符合 DZ/T 0280 的要求;  f) 天然場音頻大地電磁法勘探應符合 DZ/T 0305 的要求;
g) 大地電磁測深法勘探應符合 SY/T 5820 的要求;            h) 激發極化法勘探應符合 DZ/T 0070 的要求;
i) 復電阻率法、廣域電磁法勘探應符合 SY/T 6589 的要求;  j) 高密度電阻率法勘探應符合 DZ/T 0073 的要求;
k) 人工地震法勘探應符合 GB/T 33583 的要求;                  l) 微地震壓裂監測應符合 SY/T 7070 和 SY/T 7372 的要求;
m)井地(中)電法流體監測應符合 SY/T 6687 的要求;    n) 放射性法測量參考 EJ/T 605 的要求;
o) 物性巖樣采集參考 DD 2006 的要求;                            p) 野外記錄應清晰、完整;磁法、電磁測深法應詳細記錄測點周邊干擾信息;
q) 現場應及時進行數據整理,包括:剔除錯誤數據、計算各項改正值、誤差計算與統計、數據網格化等,數據整理應對照查看原始記錄。

野外驗收
1 野外工作結束時,提交各地球物理方法野外數據采集施工總結報告及原始資料文件,原始資料提交文件。
2 由甲方對野外數據采集施工總結報告及提交的原始資料文件進行驗收。
HSE 要求HSE應符合SY/T 6276的要求。

三、數據處理
任務及內容:根據項目任務和工區地質特征、地球物理資料情況,應使用相應的處理方法及軟件,對地球物理勘查數據進行處理,壓制或消除干擾、噪聲,突出或提取出有關信息,形成易于識別和解譯的反映地熱要素的地球物理信號。

技術要求
數據處理要求如下:
a) 重力勘探數據處理應符合 DZ/T 0004 的要求;          b) 地面磁法勘探數據處理應符合 SY/T 5819 的要求;
c) 航空磁法勘探數據處理應符合 DZ/T 0142 的要求;    d) 可控源音頻大地電磁勘探數據處理應符合 DZ/T 0280 的要求;        e) 天然場音頻大地電磁勘探數據處理應符合 DZ/T 0305 的要求;
f) 大地電磁勘探數據處理應符合 SY/T 7072 的要求;     g) 激發極化法勘探數據處理應符合 DZ/T 0070 的要求;
h) 復電阻率法勘探數據處理應符合 SY/T 7073 的要求; i) 高密度電法勘探數據處理應符合 DZ/T 0073 的要求;
j) 人工地震法勘探數據處理應符合 GB/T 33685 的要求; k) 放射性測量數據背景值、標準差和異常下限的設定參考 EJ/T 605 的要求;
l) 井地電法流體監測數據處理應符合 SY/T 6687 的要求; m)微地震監測數據處理應符合 SY/T 7070 和 SY/T 7372 的要求。
